鄂托克前旗首个光伏制氢项目完成土地供应

日期:2023-08-15    来源:鄂托克前旗政府

国际氢能网

2023
08/15
10:33
文章二维码

手机扫码看资讯

关键词: 内蒙氢能 氢能项目 光伏制氢

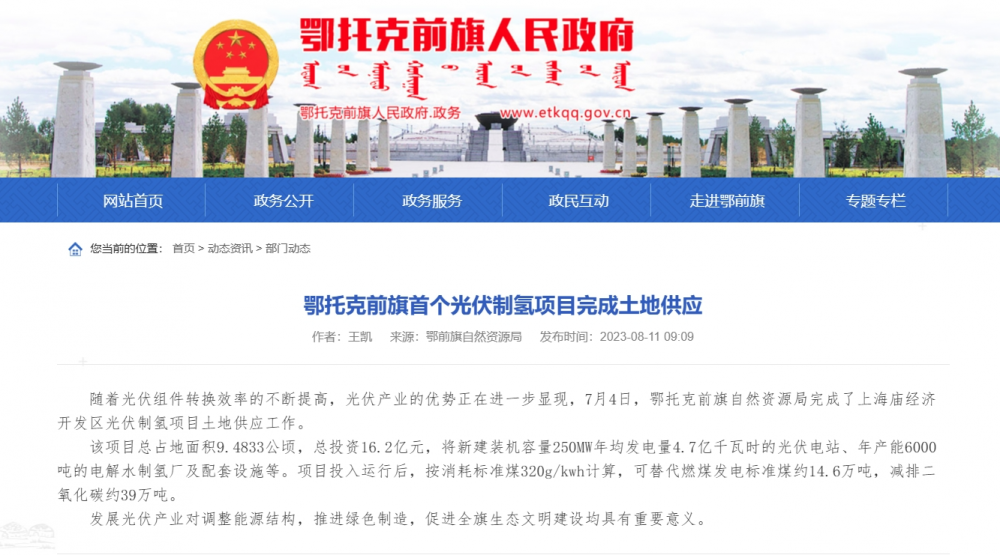

7月4日,鄂托克前旗自然资源局完成了上海庙经济开发区光伏制氢项目土地供应工作。

该项目分光伏区、制氢区两个部分建设,总投资16.2亿元,将新建装机容量250MW年均发电量4.7亿千瓦时的光伏电站、年产能6000吨的电解水制氢厂及配套设施等。项目投入运行后,按消耗标准煤320g/kwh计算,可替代燃煤发电标准煤约14.6万吨,减排二氧化碳约39万吨,对鄂托克前旗“双碳实践先行区”建设具有重要的示范引领作用。

据了解,该项目全部完成需螺旋桩基16万根,目前已到场1.7万根,已完成总工程量的6 .7%;现进场施工人员有30余人,打桩机9台,预计今年7月底桩基可完工。同时升压站土建工程、220kV架空线路、光伏组件等也逐步开工,将于9月底与制氢量6000吨/年的制氢站同步完工。项目建成后预计年均光伏发电4.7亿千瓦时,可替代燃煤发电标准煤约14.6万吨,减排二氧化碳约39万吨,整个产业链从发电到制氢全过程实现了零碳、零排放、无污染,对构建绿色、低碳、循环发展的经济体系,实现“碳中和”“碳达峰”贡献开发区力量。

本项目光伏电站规模为250MW,光伏组件采用540Wp单晶双面组件,组件倾角采用32°。光伏支架采用固定式支架,支架南北向间距11m,支架最低点距地1.0m。全场共设置80个发单单元,每个单元配置1台3125kW集中式箱逆变一体机。项目场区光伏交流侧总容量250MW,直流侧总容量298.7712MWp,容配比为1.19508。

制氢及氢能综合利用站占地约7.67hm2,制氢站规模为8000Nm/h,年制氢量为6000t/a。电解槽为压滤式双极性串联结构,是制氢系统的核心,水在此被电解成氢气和氧气。极框下部有进液管,上部有氢、氧气液出口管;电解液在电解槽内直流电的作用下分解,在电极表面析出氢气与氧气,经各自通道分别进入气液系统。电解槽温度由氧和氢两侧分别监控。本项目采用单套产氢量为1000N㎡/h的电解槽,共设置8套,布置在一个车间内。

返回 国际氢能网 首页

能源资讯一手掌握,关注 "氢能汇" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
