南京首座加氢站内“光储充”项目在淳成功并网

日期:2021-09-28    来源:新华报业网  作者:赵磊 王邹红 马汉媛

国际氢能网

2021
09/28
09:33
文章二维码

手机扫码看新闻

关键词: 南京首座加氢站 综合能源供应站 氢油综合能源服务站

近日,南京市高淳区供电公司客户经理郑龙在高淳城北科技新城氢油综合能源服务站对光储充电站运行情况进行检查。

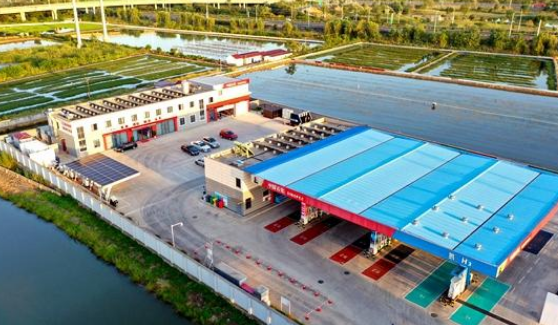

就在一周前,这一“光储充”项目在该氢油综合能源服务站内并网成功。据了解,该站是南京首座加氢站,也是江苏省首座集加油、加氢、充电、汽服、便利店为一体的综合能源供应站,位于宁高新通道东侧、溧芜高速与宁高公路的交汇处。

这一氢油综合能源服务站于今年5月建成投运。考虑到服务站商业便利店、充电桩、洗车机等服务设施较多、能耗较大的情况,为节约运营成本,经专业评估考虑,该站计划在电能供给方面引入光储充综合能源技术,有效利用站内闲置屋顶、车棚等空间资源建设光储充电站,压降综合能耗。相较于传统的加油综合服务站,该氢油综合能源服务站实现了能源供应多元化、便捷化、低碳化。

“为助力该光储充项目尽早并网发电,我们从立项报批开始就主动对接中石化江苏公司,于去年10月提前启动项目规划设计和报批建设,全程开启绿色服务通道。”南京高淳公司营销部主任陶伟说。

针对该光储充项目建设,该公司最短时间内完成光伏方案报审答复和验收装表送电。相较于其他光伏并网项目,该项目受理审定流程压缩至2个工作日、接入系统方案编制压缩至5个工作日,并网验收及计量装置安装压缩至3个工作日,总环节时长压降了75%,并在项目建设过程中结合用户日常用电数据提供用能分析及专业指导。今年4月,该站通过光储充项目审批,6月份开工建设,历时3个月“光储充”项目成功并网,落地使用。

在综合考虑光伏发电预测、充电机运行状态、储能运行状态等条件后,该光储充项目接入10千伏薛轨2号线,容量97.2千伏安,并网后年发电量可达10.75万千瓦时。氢油综合能源服务站站内用电可由光伏发电供给,实现自发自用,安全高效且清洁低碳,每年可节约标煤约39 吨,减排二氧化碳约101.04 吨,实现全站零碳排放。

据了解,高淳供电公司将持续推进新能源规模化开发利用,抢抓屋顶分布式光伏开发试点机遇,在工商业厂房、农村居民和学校等建筑屋顶,积极推广和助力分布式光伏开发运用,推进能源供应清洁化,助力“双碳”目标落地实践。
